Luftfotos af Resenbro Skærbæk

Fjernvarme til Resenbro og Skærbæk

Nem, stabil og fremtidssikker varme

Nu bliver fjernvarmen anlagt i Resenbro og Skærbæk

Over 70% i Resenbro og Skærbæk har takket ja til at få fjernvarme, og vi er nu i fuld gang med arbejdet med at anlægge fjernvarmeledningerne i de to byer. Entreprenøren, der står for gravearbejdet, er Munck Forsyningsledninger A/S.

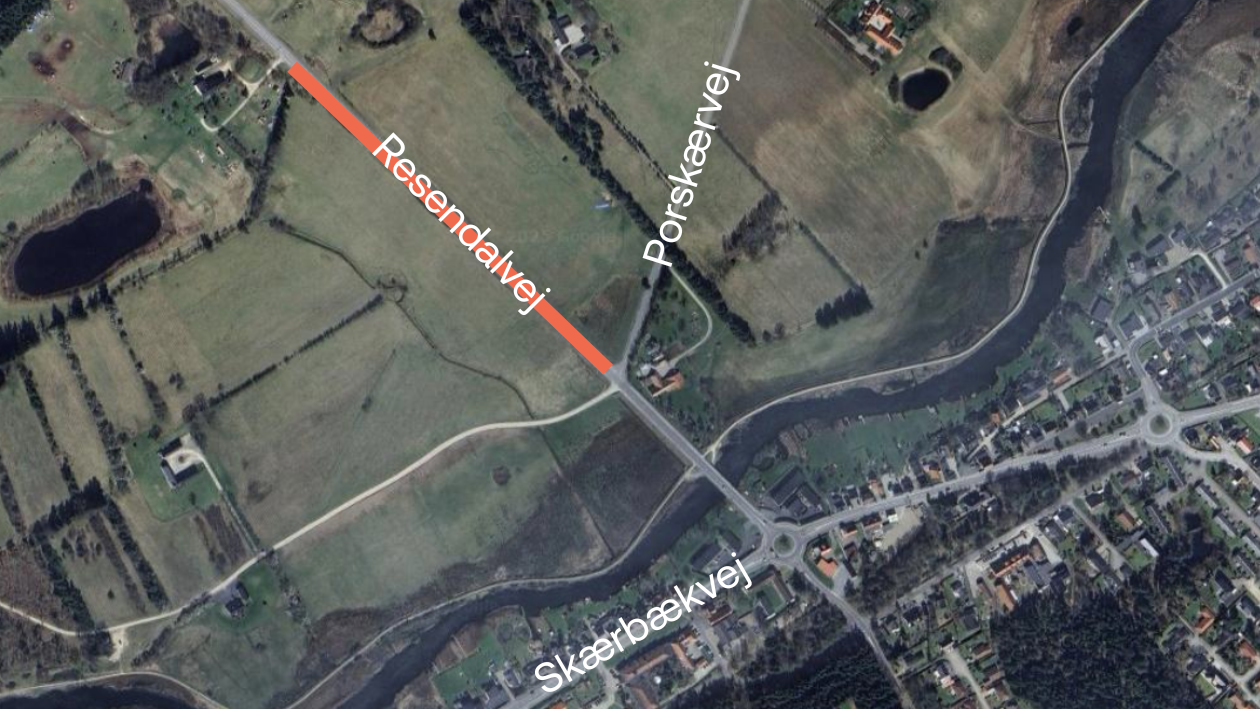

Resendalvej spærres i fem dage på en strækning mellem Gødvad og Resenbro

Fra mandag den 30. juni til og med fredag den 4. juli spærres Resendalvej på en strækning mellem Helsinkivej og Porskærvej for al trafik (rød markering på kort nedenfor). Det gælder også cyklister og fodgængere.

Spærringen skyldes, at vi skal grave på tværs af vejen i forbindelse med etableringen af fjernvarme.

Der vil være omkørsel via Østre Højmarksvej, Nørreskov Bakke, Østre Ringvej og Skærbækvej.

I uge 28 opsætter vi lysregulering på Porskærvej og Resendalvej, mens Gødvad Mælkevej er spærret.

Vi beklager de gener, som afspærringen medfører.

Forventet tidsplan for gravearbejdet i fase 1

Tidsplanen beskriver, hvordan vi forventer af gravearbejdet forløber i fase 1. Der kan opstå justeringer af tidsplanen undervejs (opdateret den 19. juni 2025).

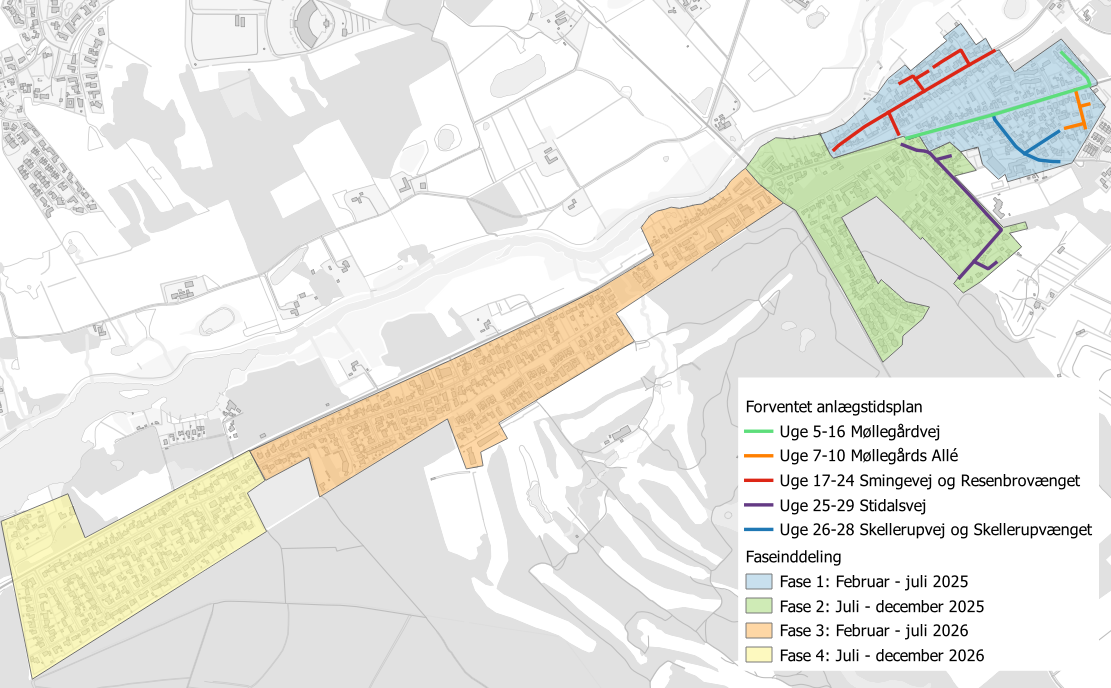

Overordnet tidsplan for fase 2, 3 og 4

Gravearbejdet i Resenbro og Skærbæk sker efter en overordnet tidsplan, som er delt ind forskellige faser. Der kan opstå justeringer af tidsplanen undervejs.

Du kan stadig tilmelde dig

Ved kampagneafslutningen den 14. august 2024 lå tilslutningen på 68 procent - over målet om minimum 60 procent. Fjernvarmen kan derfor komme til Resenbro og Skærbæk.

Selvom kampagneperioden er ovre, kan du stadig nå at tilmelde dig fjernvarme til kampagnepris. Det kan du helt frem til, at gravemaskinerne er nået forbi dit hus. Tilmeld dig længere nede på siden.

Læs svar på de mest stillede spørgsmål om fjernvarme til nye områder her

Få dit naturgasstik afkoblet gratis

Har du et gasfyr? Så har du mulighed for at få dit naturgasstik afkoblet helt gratis via Statens Afkoblingsordning. Du søger puljen hos gasdistributøren Evida.

Det er dit eget ansvar som kommende fjernvarmekunde at søge puljen. Puljen gælder ikke for erhvervsejendomme.

Hvem bør søge nu?
Vi anbefaler i første omgang, at ejendomme på følgende veje søger puljen:

  • Møllegårdsvej
  • Smingevej
  • Resenbrovænget
  • Stidalskæret
  • Stidalen
  • Stidalsmarken
  • Stidalsvænget
  • Skærbækvej 1–7
  • Skærbækvej 18–32 (kun lige numre)
  • Stidalsvej
  • Skellerupvej
  • Skellerupvænget
  • Skærbækvænget
  • Møllegårds Allé

Anbefalet dato for afkobling:
1. maj 2026

OBS:
Hvis du skifter til fjernvarme før denne dato, kan du få din afkoblingsdato ændret direkte hos Evida. Vi forventer, at der kommer vand på fjernvarmerørene i oktober 2025, hvorefter vi løbende vil installere fjernvarmeunits på ovenstående veje. Så snart unitten er installeret, kan du tage fjernvarmen i brug.

Vigtigt at vide om ansøgningstidspunkt
Vi anbefaler, at du venter med at søge, til vi kommer med en konkret anbefaling til dato for afkobling af gas på din vej.

Vi sender løbende mails til tilmeldte ejendomme med vores anbefaling til konkrete datoer for afkobling af gas.

Garantiordning

Hvis din eksisterende varmeløsning går i stykker, inden fjernvarmen er kommet til din ejendom, hjælper vi dig. Vi tilbyder en garantiordning til tilmeldte ejendomme i Resenbro og Skærbæk, der har underskrevet en tilmeldingskontrakt.

Læs mere og gør brug af garantiordningen.

Priser

Tilmeld dig nu og spar 17.250 kroner.

Kampagnepris på tilslutningsbidrag 22.500 kroner. Normalpris 39.750 kroner (2024-pris).

Du betaler først, når vi har anlagt fjernvarme på din grund.

TRIN 1: Tilmeld dig fjernvarme

Tilmeldingsformularen er ikke bindende. Når du har udfyldt den, modtager du en eller flere kontrakter til underskrivelse.
Det er først her, du indgår en aftale med os. Du betaler ikke noget ved tilmelding, men først når vi har anlagt fjernvarme på din grund.

HUSK: Vælg 'Resenbro-Skærbæk' under 'Ejendomstype'.

Nej, det er ikke nok kun at udfylde tilmeldingen på hjemmesiden.

Når du på hjemmesiden har tilmeldt dig fjernvarme (trin 1) og bestilt dit fjernvarmeanlæg (trin 2), vil du modtage to mails (en fra hvert trin). I disse mails er der links til at underskrive kontrakterne. Når begge kontrakterne er underskrevet, er du færdig med tilmeldingen.

Vælger du at købe og installere dit anlæg ved egen VVS'er, vil du kun få tilsendt én kontrakt (tilmeldingskontrakten), som skal underskrives.

For at tilmelde dig fjernvarme, er det nødvendigt at bruge MitID to gange pr. kontrakt, så dine personoplysninger beskyttes.

Hvis du lejer eller køber dit anlæg hos Silkeborg Forsyning, skal du underskrive to kontakter (en til tilmeldingen og en til fjernvarmeanlægget).

Køber du anlæg og installation ved egen VVS’er, skal du kun underskrive én kontrakt (tilmeldingskontrakten).

TRIN 2: Bestil dit fjernvarmeanlæg

Når du har tilmeldt dig fjernvarme, skal du bestille et fjernvarmeanlæg – kaldet en fjernvarmeunit. Silkeborg Forsyning tilbyder to produkter: Unit⁺ og Køb selv.

Hvordan foregår en fjernvarmetilslutning?

Kontakt os

Har du spørgsmål til projektet?

Ring 89 20 64 00

Mail fjernvarme@silkeborgforsyning.dk
